На данный момент в Екатеринбурге к отопительному сезону подготовлено более 70% объектов. Об этом сообщил на пресс-конференции заместитель главы Екатеринбурга Владимир Гейко.
«Подготовка к зиме выходит на финишную прямую: до сентября нам нужно завершить основные работы на сетях теплоснабжения и выполнить проверку готовности теплоснабжающих и теплосетевых организаций на соответствие установленных требований», – сообщил Владимир Гейко.

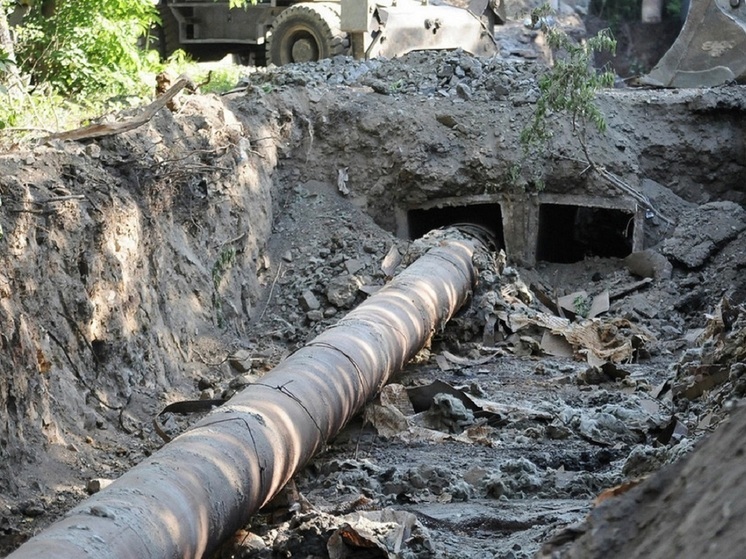

Сейчас в Екатеринбурге проходит четвертый этап опрессовок. По результатам первых трех выявлено 145 повреждений на тепловых сетях.
Также в Екатеринбурге продолжается строительство насосной станции на проспекте Космонавтов. Планируется запустить ее в ноябре.
«МК-Урал» ранее писал, что в текущем году отопительный сезон был завершен 16 мая.
До этого планировалось отключать отопление с 13 мая. Но было похолодание.
